Сегодня — последний день гидравлических испытаний в Заягорбском районе Череповца. Горячей воды там нет с 16 июля. А вот в Зашекснинском районе ее дали еще 25 июля, на два дня раньше, чем предполагалось. Параллельно в городе идут ремонты котельных.
Гидравлические испытания в Заречье близятся к завершению. Ранее они уже прошли в Зашекснинском и Индустриальном районах. Впереди — Северный район и Новые Углы. Там горячей воды не будет с 5 по 18 августа.
Вместе с жителями Заречья почти неделю вынуждены были греть воду на плите зашекснинцы. Как поясняли в мэрии, работу котельной «Южная» приостанавливали для монтажа дополнительного котла. В пятницу, 25 июля, котельную запустили. В «Теплоэнергии» отметили, что специалистам удалось сохранить давление в тепловой сети и тем самым ускорить подачу теплоносителя потребителям.
Напомним, плановый срок завершения реконструкции котельной «Южная» — осень 2025 года.
Параллельно идут работы на других котельных. Всего их в городе пять. Котельные № 1 и № 2 расположены в Заягорбском районе. № 3 — в Индустриальном. Котельная «Южная», как уже говорилось выше, — в Зашекснинском районе. «Северная» — в Северном.
Котельная № 2 обслуживает 376 многоквартирных домов в Заречье — одном из самых густонаселенных районов Череповца. В мэрии поясняют, что именно здесь прошлой зимой фиксировали наибольшее количество разрывов теплотрасс, в прошедший отопительный период котельная встала: в конце октября два раза пришлось отключать половину Заягорбского района.

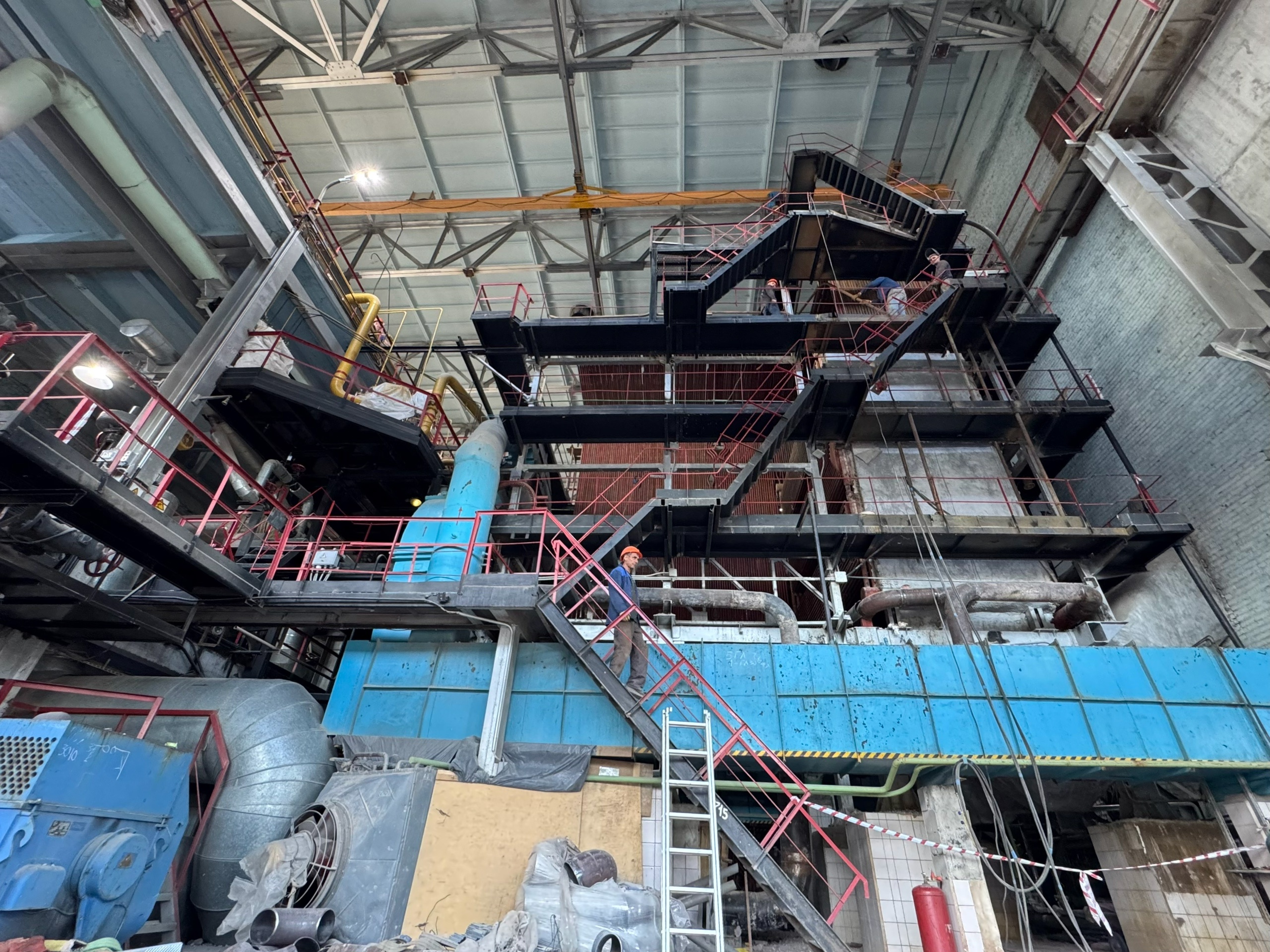

Сейчас на котельной № 2 капитально ремонтируют оборудование, обновляют автоматику, восстанавливают теплообменники, завершают замену деаэратора. Работы идут по графику, уже выполнено более половины общего объема. До начала отопительного сезона котельная должна быть готова.
Как сообщает «Теплоэнергия», близятся к завершению ремонтные работы на котельной «Северная». Первое, что бросается в глаза, — свежевыкрашенная дымовая труба. Этим летом ее капитально отремонтировали. Ремонт включал в себя обновление наружной поверхности трубы, футеровки внутренней поверхности трубы, замену водоизоляционного ковра кровли газоходов котлов. В период плановой остановки котельной в августе ремонт планируют продолжить, чтобы к отопительному сезону оборудование было готово.
Илья Драницин
